Contraloría detecta deficiencias en obras de mantenimiento de centros de salud de la RIS Otuzco

0
491
spot_img

El pasado 28 de octubre de 2024, la Red Integrada de Salud Otuzco, liderada en ese entonces por Karina Colmenares, contrató al Grupo Pimentel para la ejecución de la contratación directa del «Servicio de mantenimiento y mejora de la infraestructura de los ambientes de las 39 UPS de la Red Integrada de Salud», por un monto de aproximadamente 13 millones de soles.

Durante una visita de control, realizada por la Contraloría General de la República (CGR) a 3 establecimientos de salud incluidos en el paquete de mantenimiento, identificaron deficiencias constructivas en el proceso de ejecución, lo que podría afectar la calidad de la infraestructura.

Precisamente, los establecimientos inspeccionados fueron: Hospital Elpidio Berovides Pérez, Centro de Salud Usquil y Centro de Salud Agallpampa. En el primero, la comisión de control de la CGR corroboró que existen trabajos de soldadura sobre elementos oxidados en el soporte de los parlantes metálicos de la sala de maternidad, situación que pone en riesgo la resistencia de la unión de la soldadura.

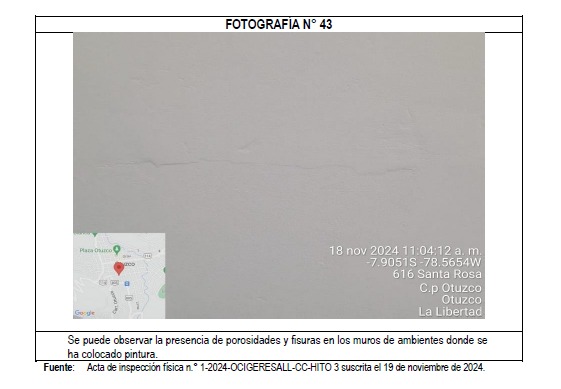

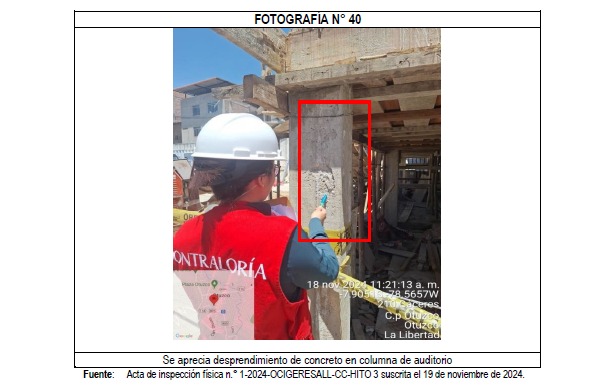

Además, evidenciaron que el Grupo Pimentel realizó los trabajos de vaciado de concreto en columnas, sin embargo, estas presentan desprendimiento de concreto y algunas fisuras. De igual manera, los trabajos de pintura presentan burbujas de aire, porosidades y fisuras en el acabado.

Por su parte, en el Centro de Salud Usquil se identificó que el contratista no viene realizando probetas de concreto a fin de poder medir la resistencia del concreto a vaciarse en las estructuras.

Mientras que en el Centro de Salud de Agallpampa, la Contraloría señaló que hay una diferencia en el tamaño de la ventana respecto al plano, por lo que el Grupo Pimentel indicó que realizarán la corrección correspondiente.

En esa línea, también se encontró que las columnas a instalarse en el ambiente de residuos sólidos ya están vaciadas con concreto hasta la altura del sobrecimiento, incumpliendo la norma del Reglamento Nacional de Edificaciones, donde se señala que el concreto empezará desde el borde superior del cimiento, y no desde el sobrecimiento.

El órgano de control mencionó que el ambiente destinado para residuos sólidos del Centro de Salud Agallpampa viene construyéndose cerca a áreas destinadas a la atención de pacientes, tales como salas de observación, consultorios, farmacia y laboratorios de la UPSS Emergencia y Centro Obstétrico, lo cual se encuentra prohibido según el numeral 6 de la Norma Técnica de Salud N° 144-MINSA/2018/DIGESA.

De otro lado, la CGR expuso que en el hospital Elpidio Berovides habría la ausencia del personal clave, en este caso del técnico de mantenimiento, debido a que en una visita de control que realizaron el pasado 18 de noviembre de 2024, no se encontraba en el establecimiento. Asimismo, en el Centro de Salud Usquil se verificó que el Grupo Pimentel incumplió su obligación de ejecutar el servicio con el personal debidamente acreditado o sustituido, poniendo en riesgo la calidad de los servicios.

La Contraloría también encontró materiales en condiciones no adecuadas en los 3 establecimientos que inspeccionó, como bolsas de cemento en contacto directo con el suelo sin el uso de parihuelas de madera o algún tipo de aislamiento que evite la humedad y deterioro prematuro del material, además de encontrarse en un lugar sin techar.

Al respecto, el gerente regional de Salud, Aníbal Morrillo, señaló que no tenía conocimiento de estas observaciones de Contraloría, no obstante, indicó que verificará la información a fin de que se corrijan oportunamente estas situaciones que ponen en riesgo el mantenimiento que se vienen dando a los centros de salud de Otuzco.

«Será cuestión de verificar y proceder de acuerdo. Vamos a ver con nuestros asesores la forma de intervenir y poner las cosas claras con la empresa», mencionó a este medio de comunicación digital.
