La Municipalidad Provincial de Ascope viene ejecutando la obra “Creación del sistema de agua potable e instalación de saneamiento mediante arrastre hidráulico con biodigestores en los sectores La Calera, El Ingenio, San Antonio, Los Arriendos, del distrito de Ascope”.
Esta obra fue adjudicada al contratista Julio Giancarlo Otiniano Plasencia por un monto de S/ 7 960 203, los trabajos iniciaron el 05 de abril de 2024, teniendo como plazo de ejecución 180 días calendarios, debiendo culminar el 01 de octubre del año en curso. Además, se contrató al Consorcio Supervisor Ascope (integrado por Manuel Alexander León Nureña y Wilfredo Diego Lavado Salazar) para que se encargara de supervisar la obra.
En el desarrollo de los trabajos, el 12 de abril de 2024 el supervisor de obra (personal clave) renunció a su cargo y el 26 de abril la empresa supervisora aprueba su salida, contratando los servicios de un nuevo supervisor (ingeniero).
El 23 de mayo, el nuevo supervisor renuncia al cargo, en base a ello, la contratista, la supervisión y el municipio toman la decisión de paralizar los trabajos de ejecución.
La Contraloría General de la República (CGR), en su Informe de Hito de Control N° 023-2024-OCI-2950-SCC, señala que la obra se habría estado ejecutando desde el 12 al 26 de abril sin la presencia del supervisor de obra, dado que en el cuaderno de obra digital la última anotación efectuada por el primer supervisor fue el 13 de abril del año en curso, fecha en la cual ya se encontraba fuera de sus labores (por temas de salud). “Posteriormente no se registra ninguna anotación en el citado cuaderno”.

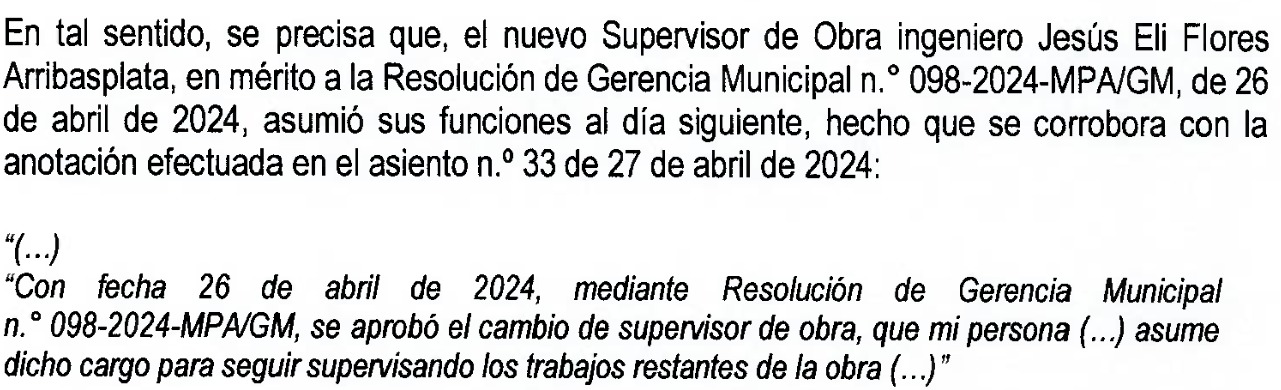

En tanto, el 26 de abril se designa al nuevo supervisor, quien inició con su labor el 27 de abril, tal como consta en el cuaderno de obra digital.

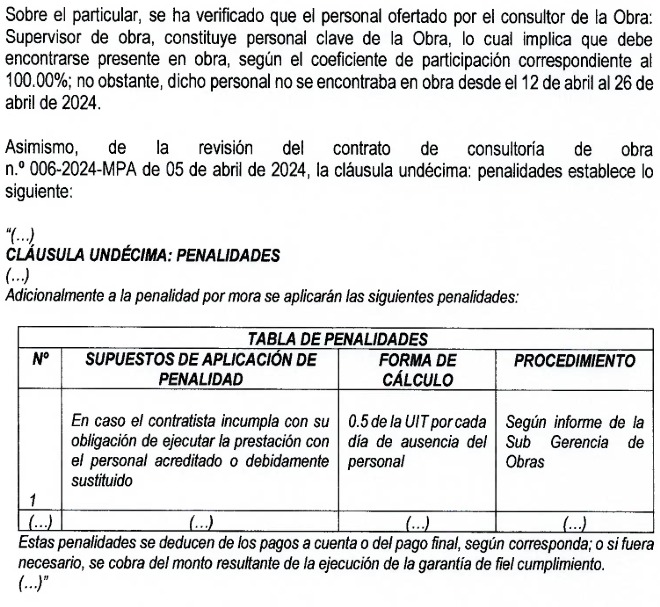

El órgano de control precisa que esta situación afectaría la calidad de los trabajos de la obra y que se habrían realizado pagos por servicios que no se brindaron; además, tampoco se habrían aplicado penalidades al contratista.

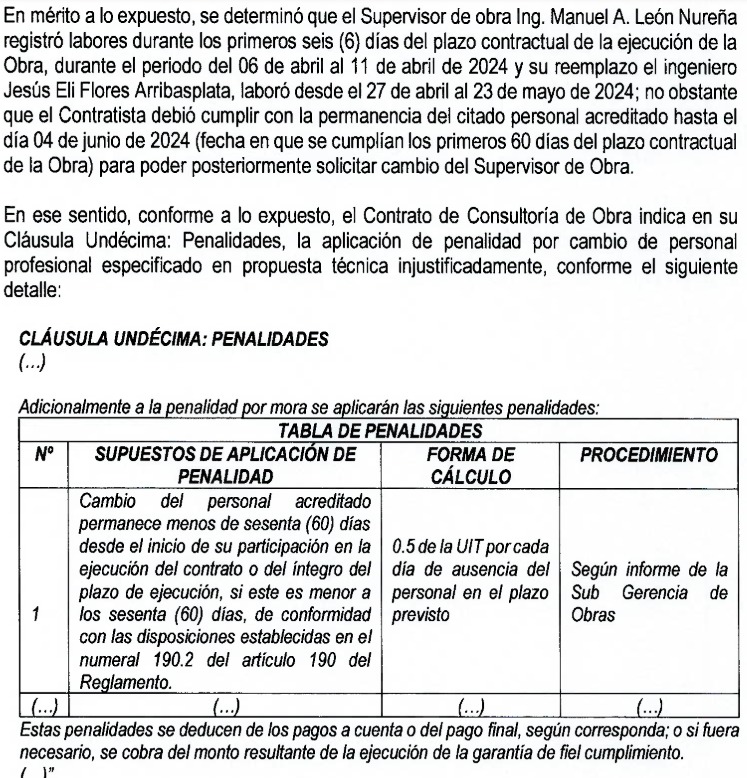

La Contraloría también señala que el contratista solicitó el cambio del supervisor de obra antes de los 60 días mínimos regidos por norma, lo que tendría como consecuencia que la obra no cuente con una adecuada dirección y supervisión técnica.

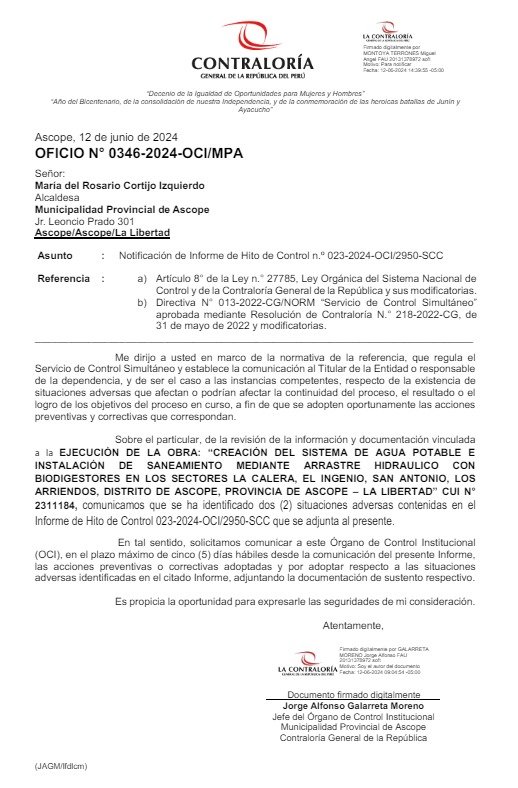

Cabe precisar que este informe de la CGR ha sido notificado a la alcaldesa de Ascope, María del Rosario Cortijo Izquierdo, para que adopte las acciones pertinentes que correspondan.
