Contraloría revela ausencia de supervisión en obra del municipio de Ascope y trabajos deficientes

0
19
spot_img

Un reciente informe de la Contraloría reveló la ausencia del personal encargado de la supervisión de la obra “Creación del servicio de movilidad urbana en las vías locales del AA.HH. 17 De marzo en el centro poblado Casa Grande, distrito de Casa Grande – provincia de Ascope”, lo cual afectaría la calidad de los trabajos realizados por el Consorcio ROMAAC, integrado por las empresas R&C Ingenieros Consultores y Constructores S.R.L. y JOAMA CONTRATISTAS GENERALES E.I.R.L., al no tener el control técnico adecuado.

Según se detalla, durante los días 7 y 17 de abril de 2026, la Comisión de Control realizó inspecciones al emplazamiento donde se ejecuta la obra, encontrándose a personal realizando trabajos de base de afirmado, encofrado y desencofrado, vaciado de concreto y terminados de las veredas, sin embargo, dichos trabajos fueron realizados de manera deficiente.

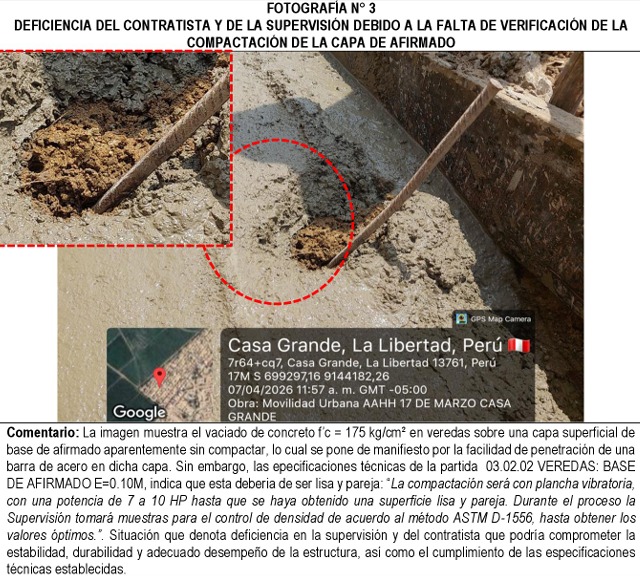

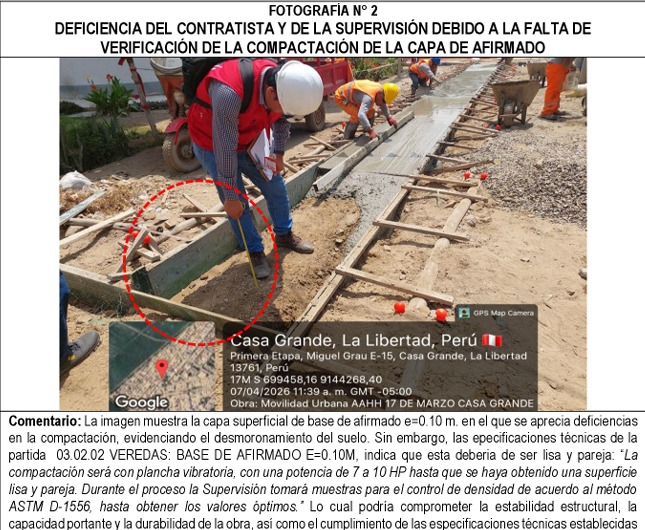

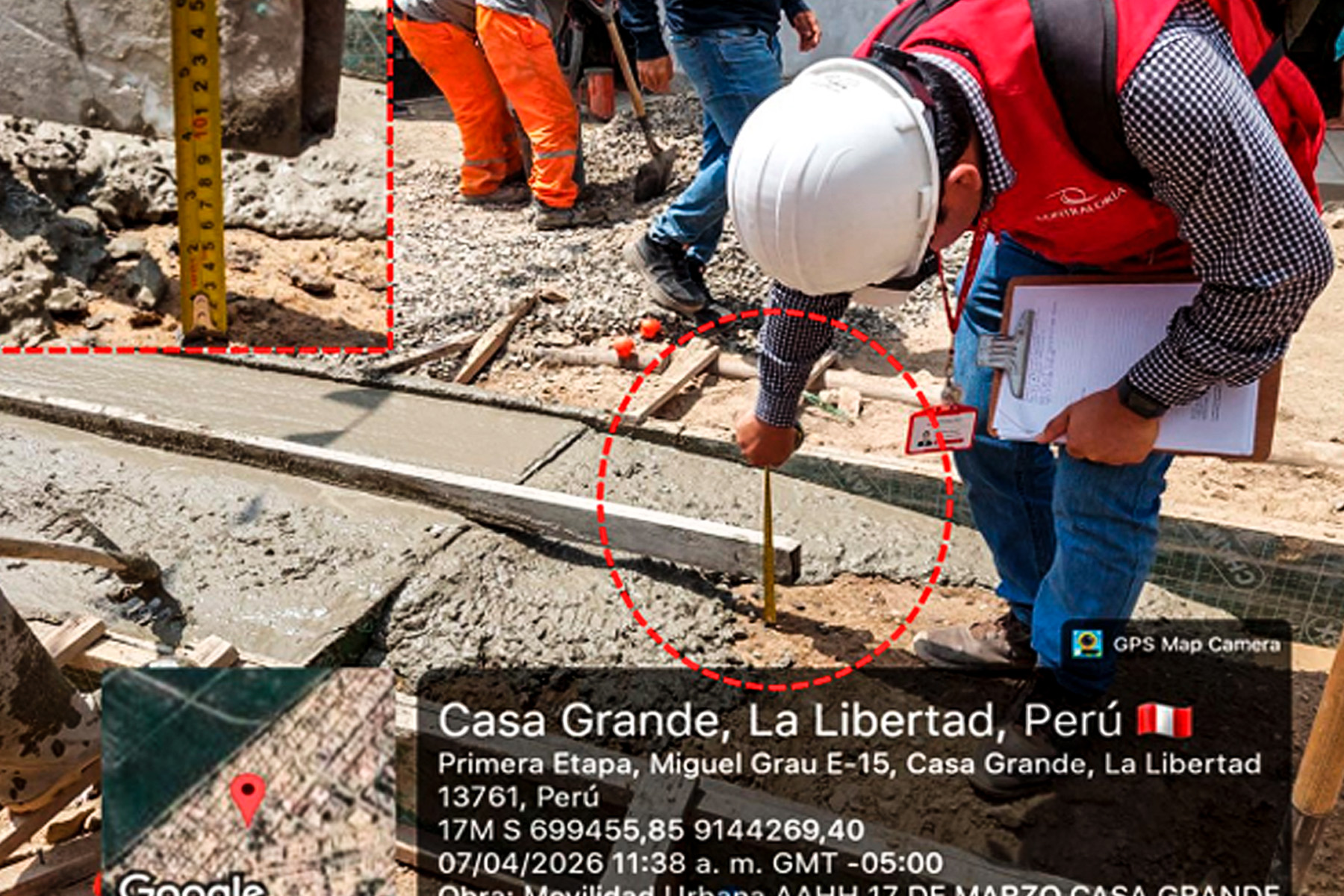

“En la esquina ubicada entra la calle 2 y el pasaje 3 se realiza el vaciado de la losa de una vereda de concreto cuyo espesor tiene 9.3 cm. Así mismo el terreno donde se está realizando el vaciado presenta falta de compactación y evidenciando en el desmoronamiento y agrietamiento del suelo”, se lee en el informe.

Se menciona que se observó el acero corrugado expuesto sin capuchones de seguridad. Además, donde se estaba realizando el vaciado de una rampa de concreto no se encuentra compactado, y en algunas cajas de agua se ha instalado las cajas de concreto, mas no se evidencia la instalación de tuberías de agua.

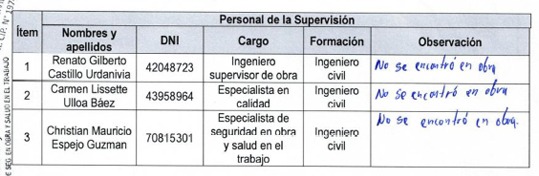

La Contraloría también indicó que, durante las mencionadas visitas, el supervisor de obra, el especialista en Calidad y el especialista de Seguridad en obra y Salud en el trabajo no se encontraron en la obra.

De lo expuesto se advierte que la Municipalidad Provincial de Ascope, liderada por la alcaldesa María del Rosario Cortijo, no cautelaría el cumplimiento de las obligaciones contractuales relacionadas con la permanencia del personal, pese a que estos deben prestar servicios de manera continua durante la ejecución del proyecto.

“La ausencia total del personal de supervisión constatada durante las inspecciones evidenciaría una deficiente gestión y control por parte de la entidad contratante, lo que genera el riesgo de afectar la calidad técnica, la vida útil y el plazo de ejecución de la obra; así como, la posibilidad de que se efectúen pagos por servicios no prestados, en contravención del principio de eficiencia en el uso de los recursos públicos”, revelan.

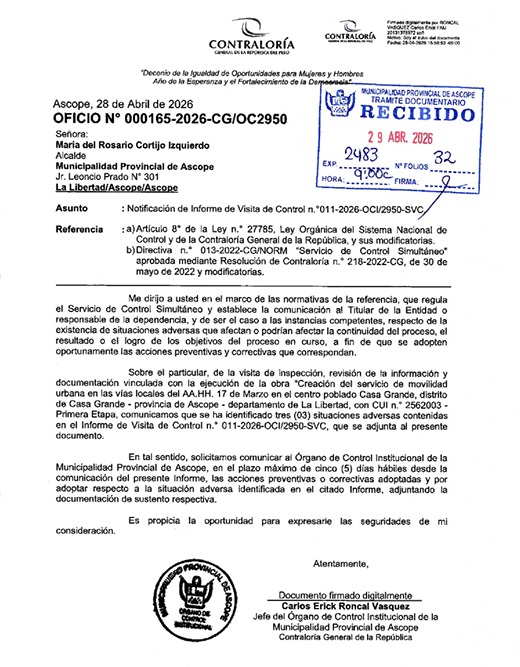

Estas observaciones, contenidas en el Informe de Visita de Control N°011-2026-0Cl/2950-SVC, fueron puestas en conocimiento de la alcaldesa de Ascope, para que en un plazo de 5 días hábiles comunique las acciones preventivas y correctivas adoptadas que correspondan, en el marco de sus competencias y obligaciones en la gestión institucional.
