Gestión de Percy Blas deja sin agua potable a Túpac Amaru: obra de saneamiento en Julcán está en total abandono

0
12
spot_img

Un reciente informe emitido por la Contraloría reveló que la obra de mejoramiento y ampliación del servicio de agua potable y saneamiento básico rural del caserío Túpac Amaru, en el distrito de Carabamba, provincia de Julcán, presenta graves deficiencias técnicas y permanece en abandono operativo.

El proyecto, que fue recibido el 23 de diciembre de 2025 por el municipio de Carabamba, bajo la gestión del alcalde Percy Blas, debía garantizar el acceso al agua potable y saneamiento básico para la población beneficiaria, sin embargo, durante las visitas efectuadas los días 8 y 9 de julio de 2026, se constató que las instalaciones no funcionan adecuadamente y que varias de sus estructuras presentan problemas que comprometen su seguridad, durabilidad y finalidad sanitaria.

Uno de los principales hallazgos en el Informe de Orientación de Oficio N°011-2026-0Cl/1762-SO0, está relacionado con el sistema de abastecimiento, debido a que se verificó que las Unidades Básicas de Saneamiento (UBS) no cuentan con suministro permanente de agua, mientras que las estructuras de captación y el sistema de cloración tampoco cumplen adecuadamente con su función.

En consecuencia, el recurso hídrico estaría llegando a la población sin el proceso de desinfección correspondiente, lo que significa que el sistema opera como agua entubada y no bajo las condiciones requeridas para un servicio de agua potable.

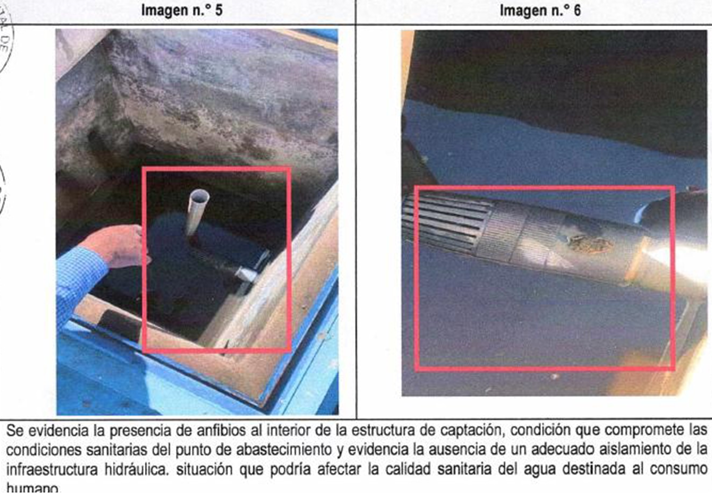

La inspección también encontró agua con alta turbidez, presencia de sedimentos y materia orgánica en uno de los puntos de captación. Incluso se identificó la presencia de anfibios dentro de la infraestructura, situación que evidencia deficiencias en el aislamiento y protección sanitaria de la fuente de abastecimiento.

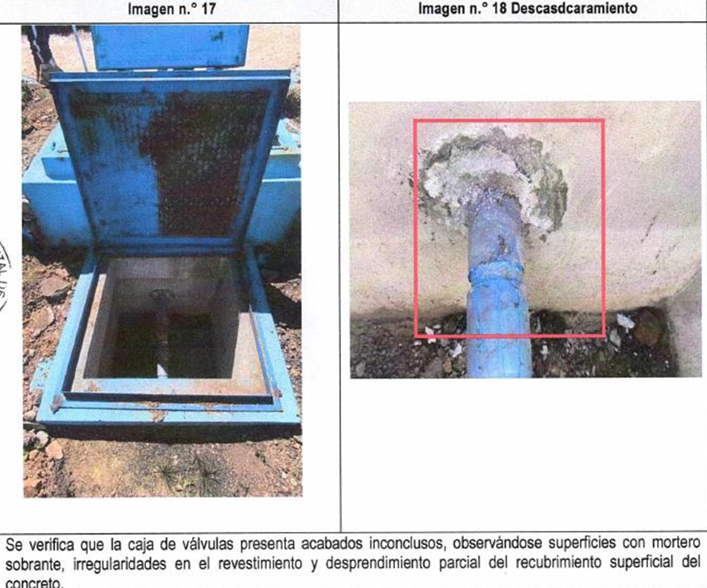

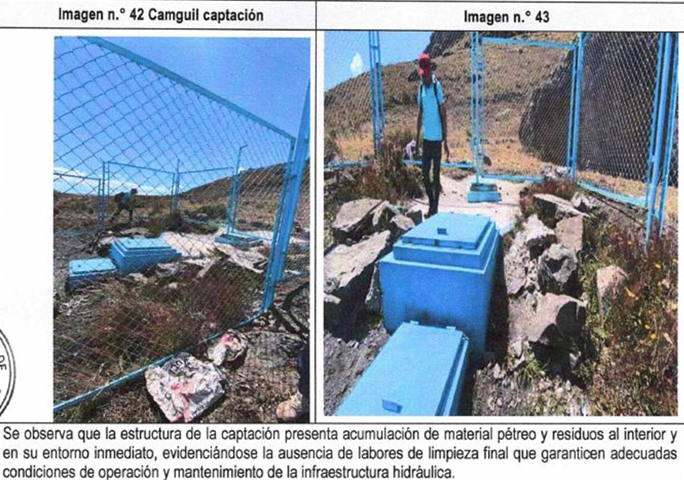

A ello se suman problemas en las captaciones N°2 y N°3, donde se encontraron fisuras en estructuras de concreto, acabados inconclusos, residuos de materiales de construcción y deficiencias en los cercos perimétricos. Estos últimos presentan espacios entre el cerramiento y el terreno natural que permiten el ingreso de personas, animales domésticos y fauna silvestre, incrementando el riesgo de contaminación y daños a la infraestructura.

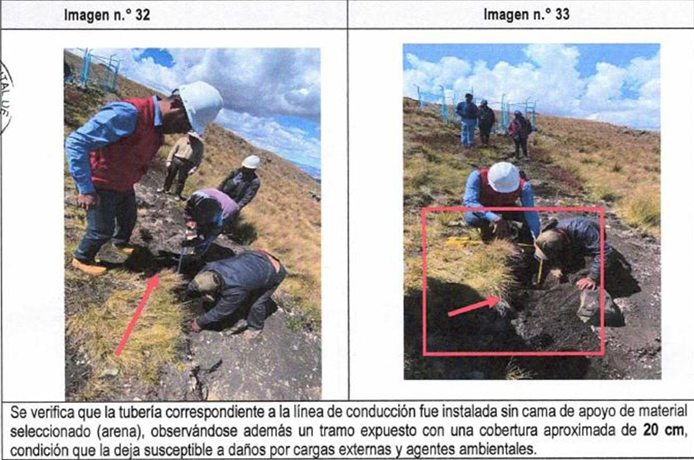

Otro de los aspectos observados corresponde a la línea de conducción. En varios tramos, las tuberías se encuentran expuestas o con una cobertura de terreno inferior a la establecida en el expediente técnico. La Contraloría registró espesores aproximados de 17, 20, 40 y 18,20 centímetros, cuando el proyecto contemplaba una profundidad de 60 centímetros. También se detectaron sectores donde las tuberías fueron colocadas directamente sobre el terreno natural, sin la correspondiente cama de apoyo de material seleccionado.

Estas condiciones podrían provocar daños, deformaciones o roturas de las tuberías y afectar la continuidad del servicio de agua para los pobladores de Túpac Amaru.

Otro hallazgo está relacionado con una tubería instalada en la línea de conducción. Durante la inspección se observó que el material tiene impresa como fecha de fabricación el 14 de enero de 2026.

No obstante, el órgano de control advierte que dicha fecha es posterior a la culminación física y financiera de la obra, cuya liquidación fue aprobada en diciembre de 2025. Por ello, identificó una inconsistencia cronológica que deberá ser esclarecida mediante la documentación técnica, contractual y de supervisión, a fin de determinar cuándo fue incorporado este material al proyecto y si correspondía a lo establecido en el expediente técnico y las valorizaciones ejecutadas.

También se identificaron fisuras en sus elementos de concreto del reservorio, aberturas en el cerco perimétrico y una tubería de rebose sin canastilla o dispositivo de protección, lo que permitiría el ingreso de cuerpos extraños, sedimentos, insectos o pequeños animales.

Además, el sistema de cloración no se encuentra integrado hidráulicamente a la red de abastecimiento. Según la inspección, no se evidenció su conexión con la línea de salida del reservorio ni un mecanismo que permita dosificar el agente desinfectante durante la operación del sistema.

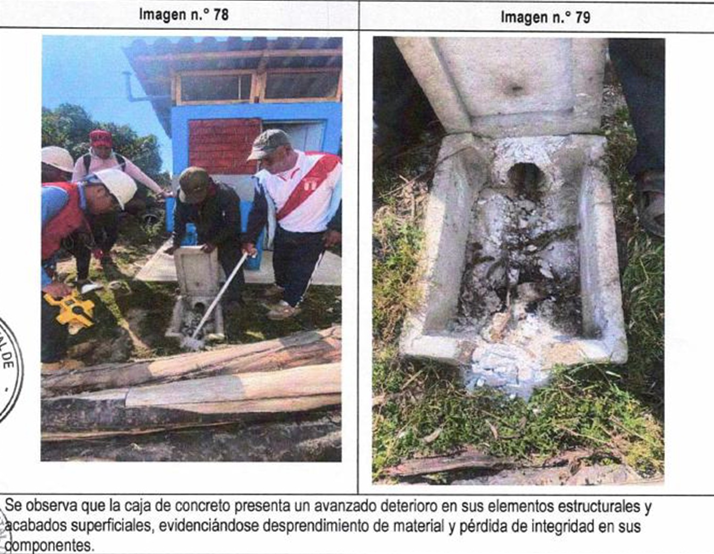

Las deficiencias también alcanzan directamente a las familias beneficiarias. La Contraloría constató que la mayoría de las UBS presentan problemas constructivos, como cajas de concreto fracturadas, fugas en lavamanos y fisuras en veredas y lavaderos.

Debido a la intermitencia del abastecimiento, los lavatorios no cuentan con agua de manera permanente, impidiendo que las instalaciones cumplan con su finalidad sanitaria. Incluso, algunas UBS vienen siendo utilizadas por los pobladores como espacios para almacenar materiales, herramientas y otros bienes, en lugar de ser utilizadas como servicios sanitarios.

En esa línea, las observaciones evidencian que una obra recibida oficialmente en diciembre de 2025 no estaría prestando el servicio para el cual fue ejecutada. La infraestructura presenta problemas de funcionamiento, deficiencias constructivas, falta de protección y ausencia de mantenimiento, situación que compromete el acceso efectivo de la población de Túpac Amaru al agua potable y saneamiento básico.
